Việc hoàn thành sớm 5 ngày so với kế hoạch (mốc dự kiến là 10/12/2025) cho thấy quyết tâm và nỗ lực đặc biệt của toàn ngành điện trước một sự cố nghiêm trọng.
Theo đó, tuyến 110kV mới được dựng khẩn cấp nối từ điểm tiếp bờ của tuyến cáp ngầm phía Hà Tiên đến nơi xảy ra sự cố, gồm 4 khoảng trụ. Công trình được triển khai trong điều kiện thời gian gấp rút nhưng vẫn đảm bảo an toàn, kỹ thuật, giúp nhanh chóng tái lập điện cho người dân, doanh nghiệp trên đảo ngọc, hạn chế tối đa gián đoạn sản xuất – kinh doanh.
Kết quả này có được nhờ sự chỉ đạo sát sao của Tỉnh ủy và UBND tỉnh An Giang, sự phối hợp hỗ trợ của các sở, ngành địa phương, cũng như tinh thần đồng hành của doanh nghiệp và người dân Phú Quốc. Đặc biệt, Trung tâm Điều độ Hệ thống điện miền Nam (SSO) đã kịp thời xây dựng phương án vận hành sau sự cố, tính toán điều độ, chuẩn bị các điều kiện kỹ thuật để đảm bảo quy trình đóng điện an toàn trở lại.
Trong suốt quá trình xử lý, lãnh đạo và cán bộ công nhân viên của EVNSPC, Công ty Điện lực An Giang cùng các đơn vị liên quan đã làm việc liên tục, tập trung tối đa nguồn lực để đẩy nhanh tiến độ sửa chữa, thi công và đưa công trình vào vận hành.
Ngay khi Phú Quốc được cấp điện trở lại 100%, Công ty Điện lực An Giang tiếp tục phối hợp các đơn vị chuyên môn tiến hành bước xử lý tiếp theo nhằm sửa chữa đoạn cáp ngầm bị hư hỏng, đưa hiện trạng về đúng như ban đầu.
Trước đó, vào 13h15 ngày 29/11/2025, tuyến cáp ngầm 110kV 173 Hà Tiên – 172 Phú Quốc gặp sự cố, khiến Trạm biến áp 110kV Phú Quốc mất điện và ảnh hưởng diện rộng đến việc cấp điện trên toàn đặc khu. Qua xác minh, nguyên nhân xuất phát từ hoạt động thi công của Công ty TNHH Tư vấn Thiết kế Xây dựng Thuận Thành KG, khi đơn vị này ép cọc thép làm sàn đạo trong hành lang an toàn tuyến cáp ngầm, dẫn đến tác động vào đoạn cáp 110kV và gây sự cố.
Ngay sau khi mất điện, Công ty Điện lực An Giang đã triển khai phương án cấp điện ưu tiên từ Trạm 110/22kV Nam Phú Quốc qua lưới trung áp 22kV để giữ ổn định cho các phụ tải quan trọng. Đồng thời, ngành điện vận động các khách hàng lớn chủ động vận hành máy phát để tối ưu nguồn cung, bảo đảm điện sinh hoạt cho người dân.
Song song đó, EVNSPC huy động 20 máy phát diesel di động từ các công ty điện lực thành viên, với tổng công suất 3,5 MW, vận chuyển gấp đến Phú Quốc nhằm hỗ trợ tăng cường nguồn điện tạm thời trong thời gian khắc phục.
Việc khôi phục cấp điện sớm hơn dự kiến không chỉ thể hiện năng lực phản ứng nhanh của ngành điện miền Nam mà còn cho thấy sự phối hợp hiệu quả giữa các cơ quan, chính quyền và cộng đồng doanh nghiệp. Đây là yếu tố quan trọng giúp bảo đảm an ninh năng lượng, duy trì hoạt động kinh tế – xã hội và ổn định đời sống nhân dân tại đặc khu kinh tế – du lịch trọng điểm này.

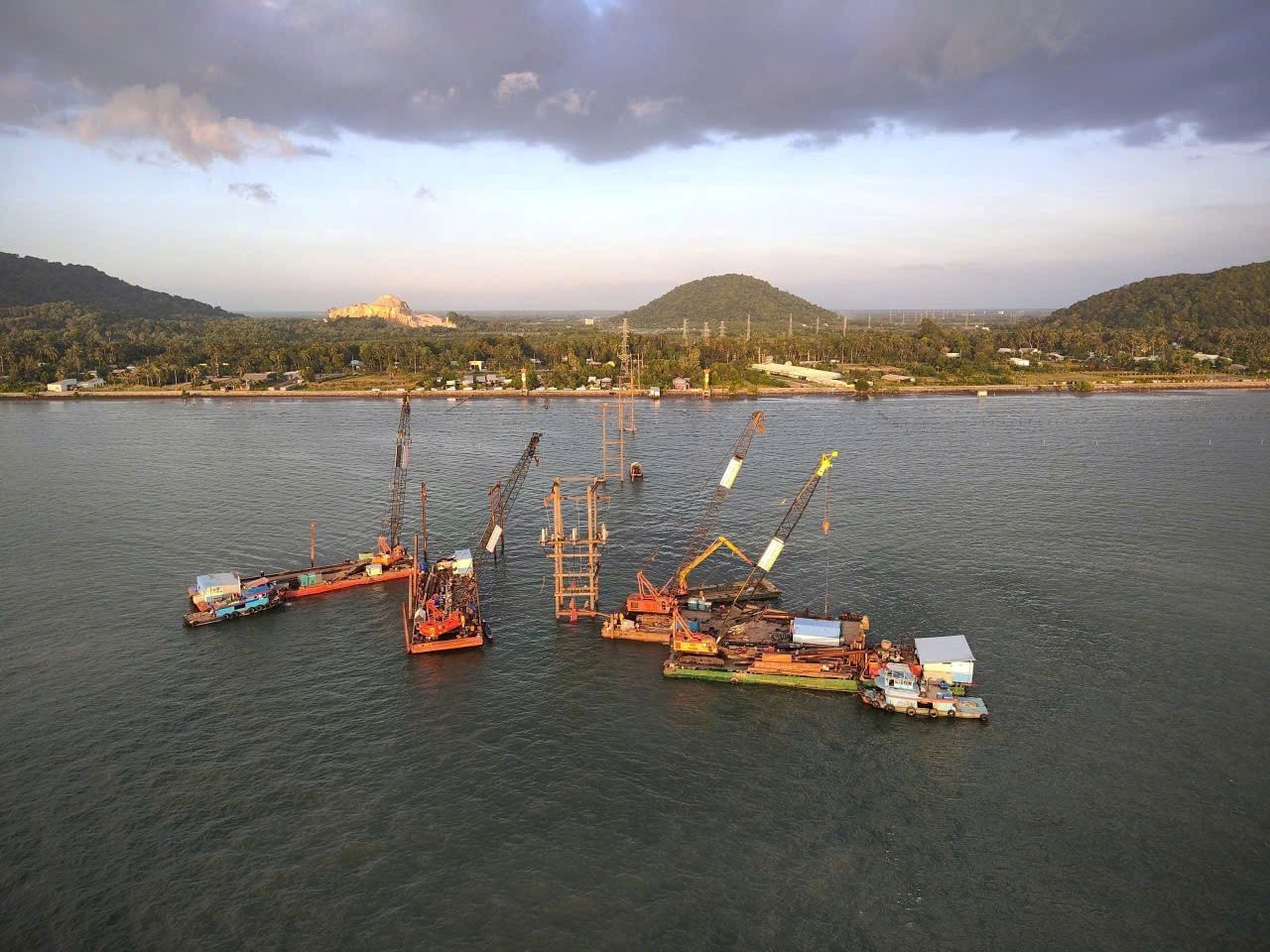

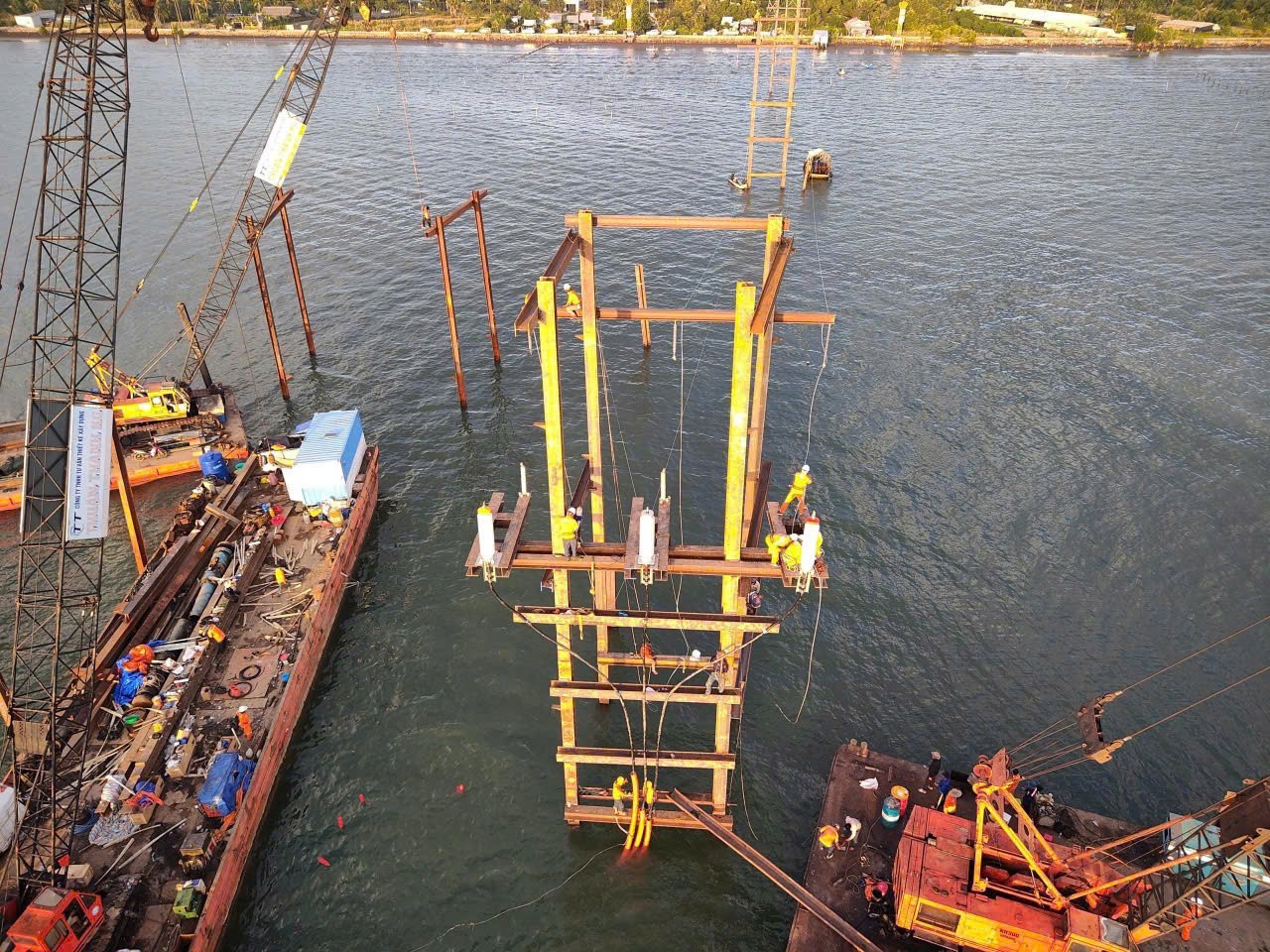

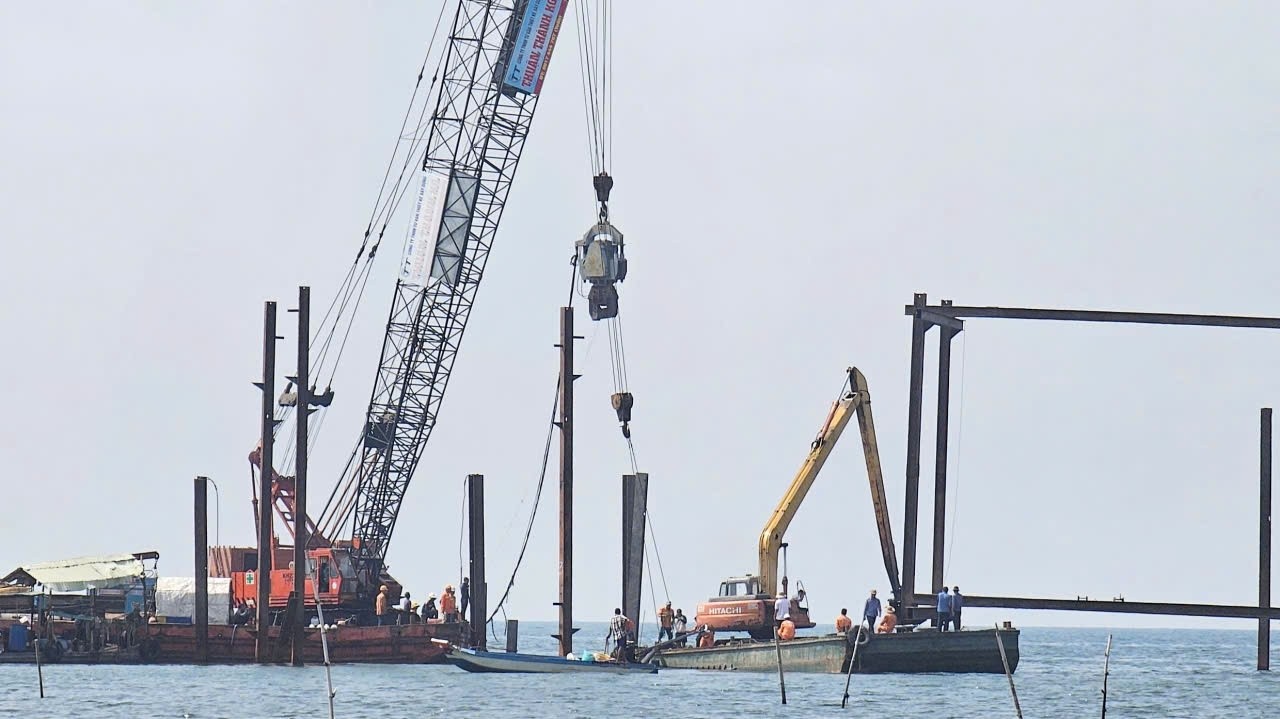

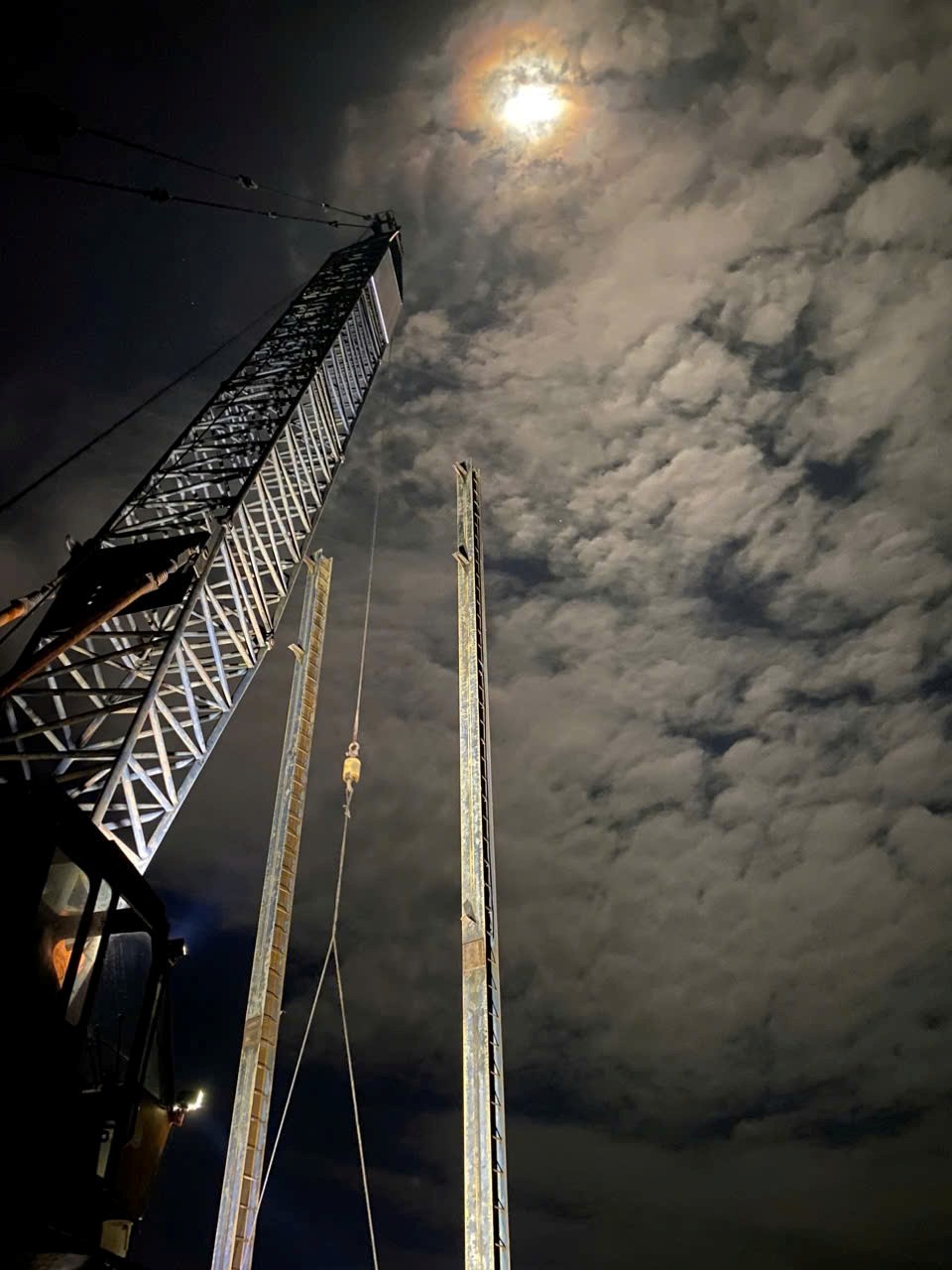

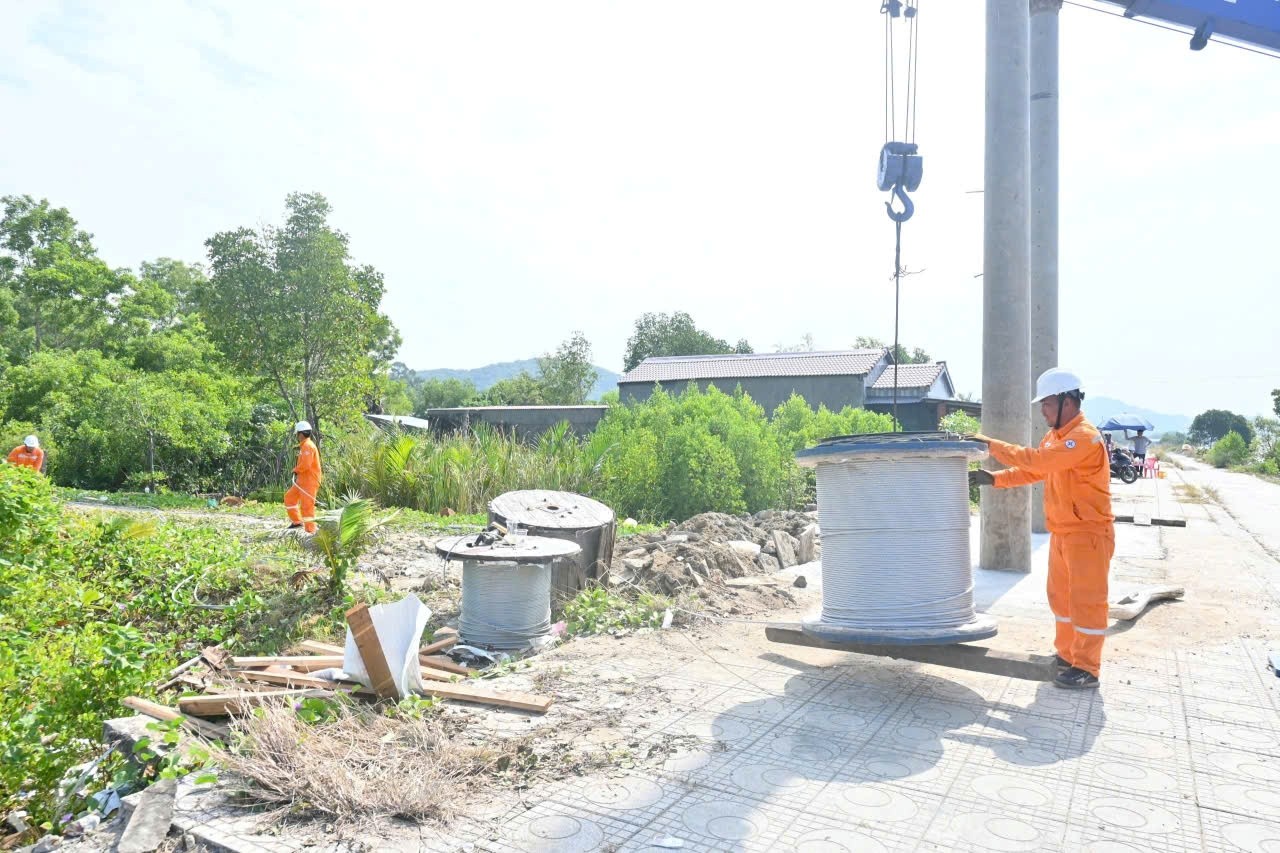

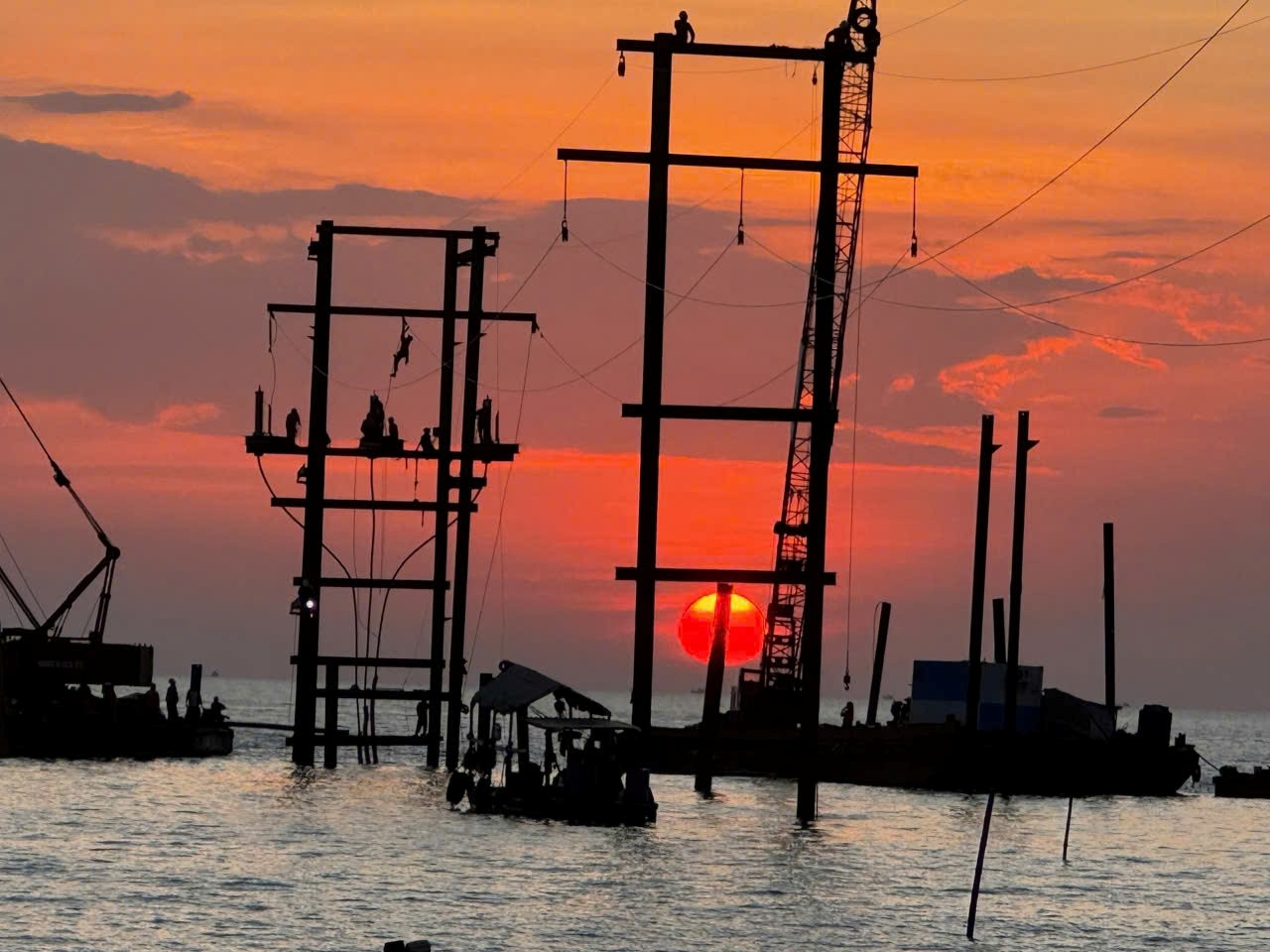

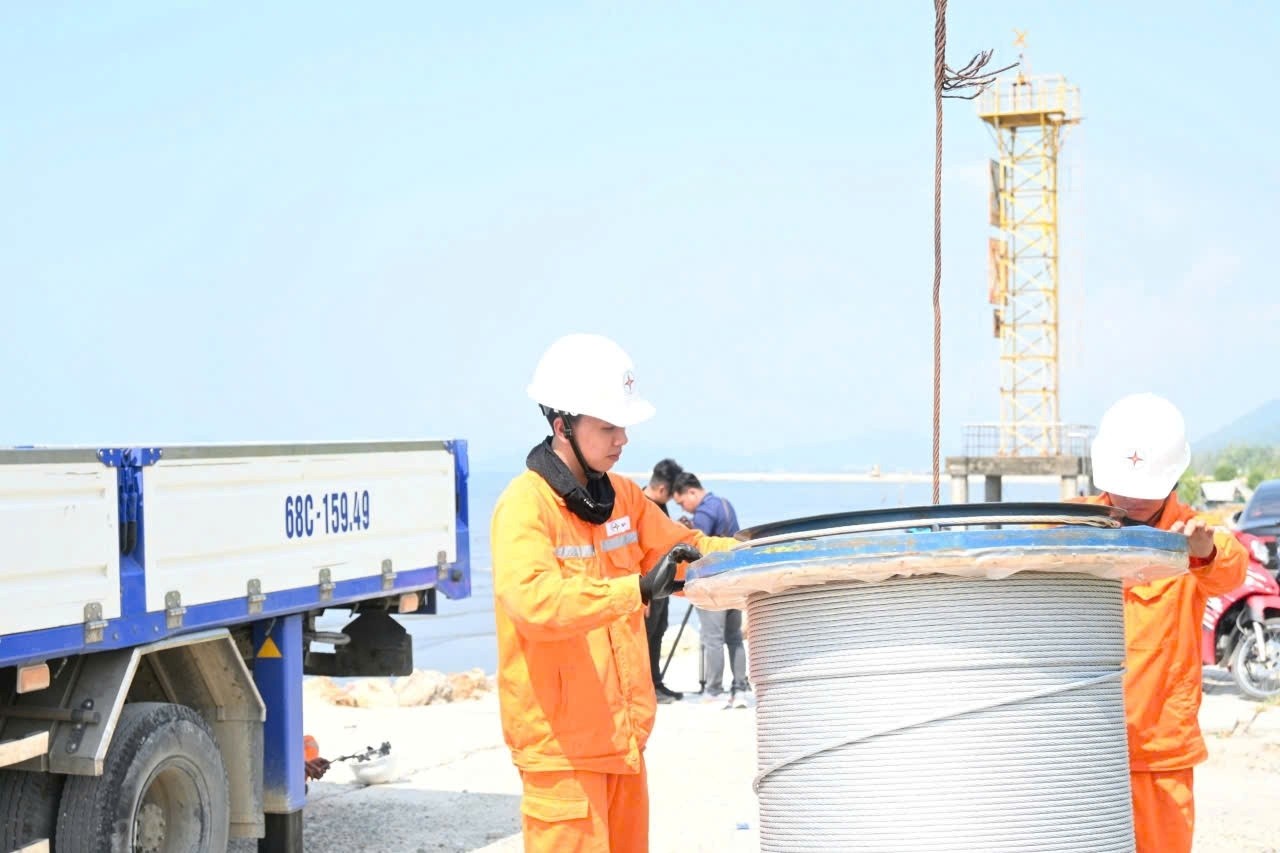

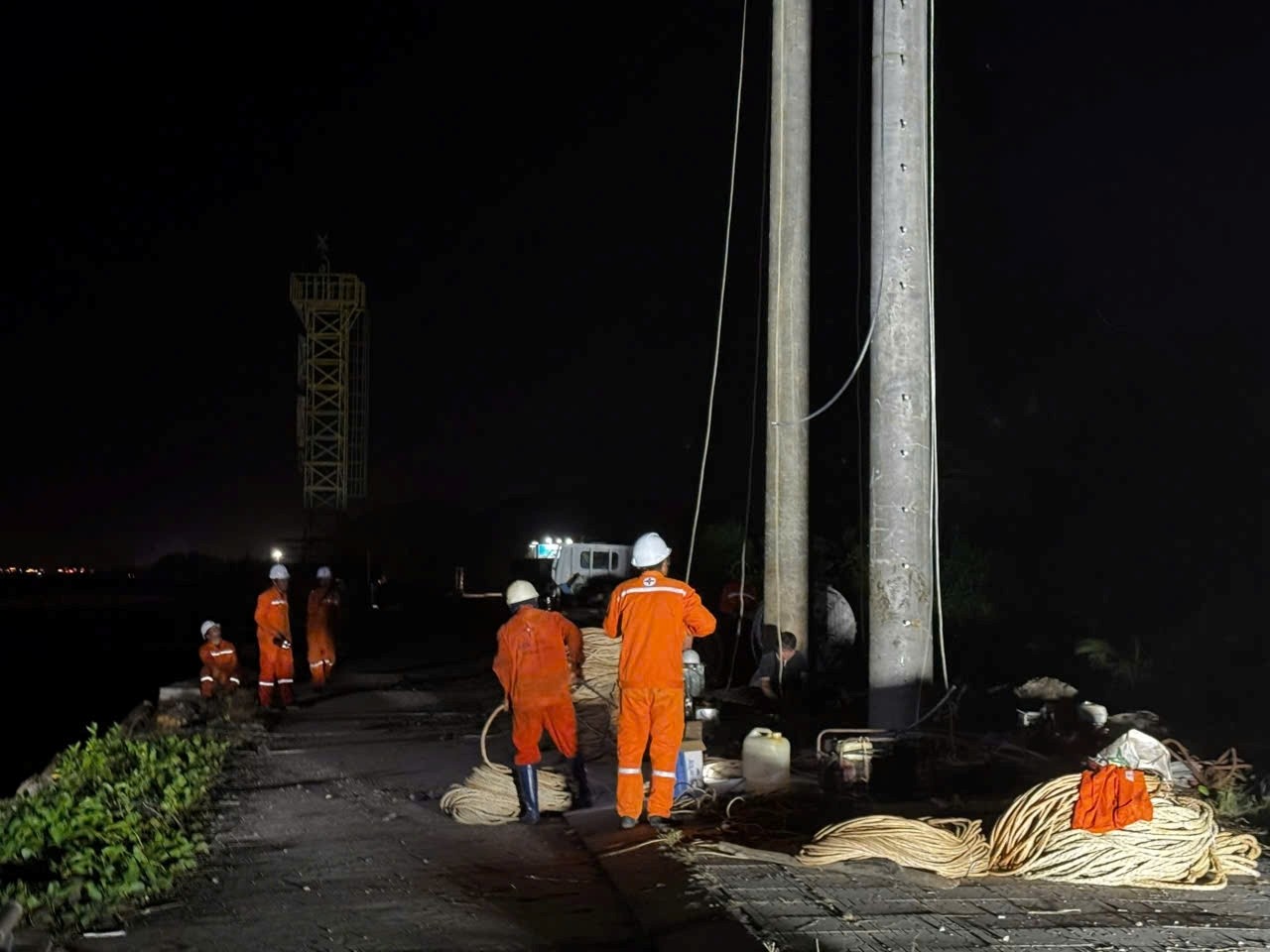

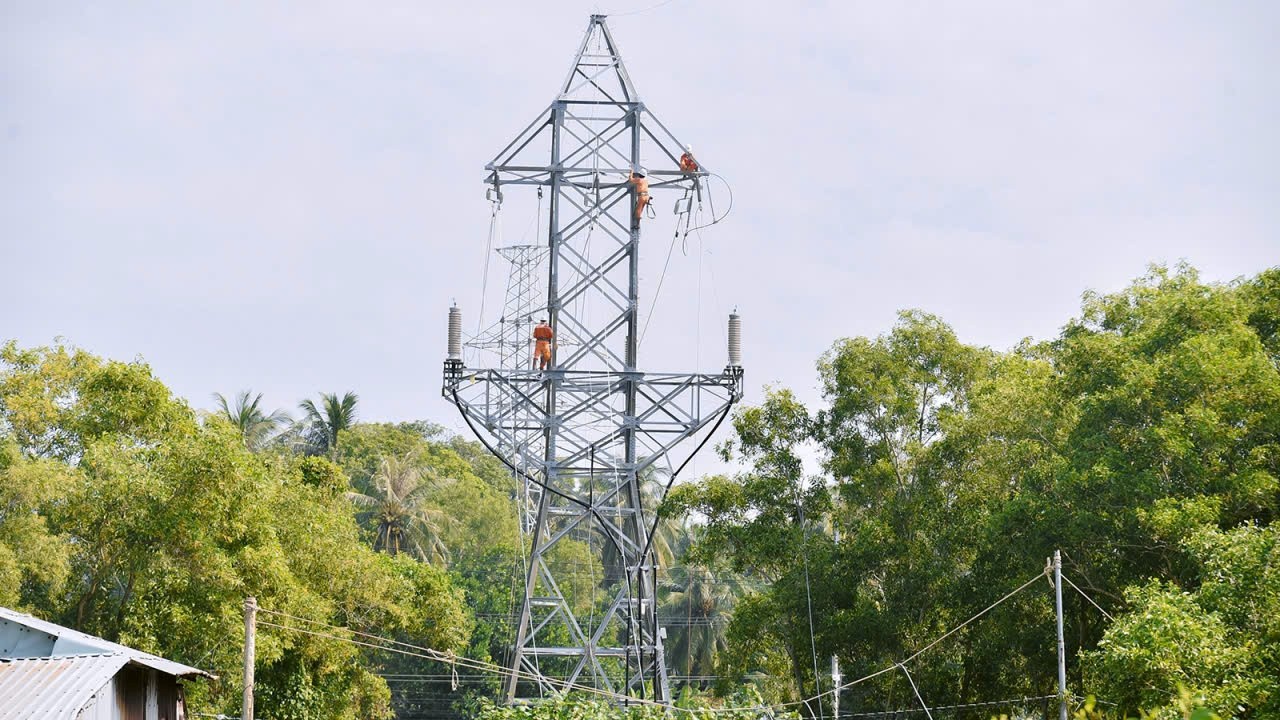

Một số hình ảnh cán bộ, kỹ sư công nhân EVNSPC, PC An Giang và các đơn vị liên quan khẩn trương thi công ngày, đêm để khắc phục sự cố cáp ngầm 110kV Hà Tiên - Phú Quốc, khôi phục cấp điện hoàn toàn cho đặc khu Phú Quốc:
